Börsenlotse
Kauftag heute: Schlecht (49 ) Neutral Gut Gemischte Marktbreite · Breite fallend (−5 zum 10-Tage-Schnitt) · kein Makro-Großtermin

Skeena Resources: 489 Millionen Dollar liegen auf einer Mine, die noch keine Unze verkauft hat

Skeena Resources: 489 Millionen Dollar liegen auf einer Mine, die noch keine Unze verkauft hat

Eskay Creek in British Columbia war einmal eine der reichsten Silberminen der Welt. Skeena Resources baut sie als Tagebau wieder auf — genehmigt, zur Hälfte fertig, erste Produktion angekündigt für das zweite Quartal 2027. Ein Londoner Fonds hat dort seine größte Einzelwette liegen: 489,3 Millionen US-Dollar, 18,5 Prozent seines Depots, in einem Unternehmen ohne einen Dollar Umsatz. Im März 2026 hob Skeena das Baubudget von 560 auf 659 Millionen US-Dollar an, kündigte im selben Atemzug den 100-Millionen-Puffer für Kostenüberschreitungen und stellte die Finanzierung auf eine Anleihe über 750 Millionen zu 8,5 Prozent um. Vom Jahresverlust 2025 über 182,8 Millionen kanadische Dollar stammen 83 Prozent nicht aus dem Berg, sondern aus der Neubewertung eines Finanzierungsvertrags. Kein Anlagerat — sondern die Frage, was eine Baustelle wert ist, solange niemand sie fertig gesehen hat.

Thomas Mücke Gründer & Herausgeber
· 19 Min. Lesezeit
Unternehmensprofil ansehen (SKE)

Supertiefe Analyse — die letzte Prüfung vor dem Kauf

Die Supertiefe Analyse ist unsere gründlichste Untersuchung — gedacht als letzte Entscheidungsgrundlage, bevor Du wirklich kaufst. Wir recherchieren die letzten 10 Geschäftsberichte (10-K), sämtliche Quartalsberichte (10-Q) aus diesem Zeitraum, alle relevanten Insider-Transaktionen, prüfen die Liquiditätslage inklusive Warnsignalen der letzten 5 Jahre und werten eine kuratierte Auswahl relevanter Nachrichten aus — ohne Spam- und Schrottmeldungen. Preis: einmalig 49 €.

Deine Supertiefe Analyse bekommst Du zuerst exklusiv; 30 Tage nach Lieferung veröffentlichen wir sie auch auf Börsenlotse.

Nach der Bestellung melden wir uns per E-Mail mit den Zahlungsdetails. Erstellt wird die Analyse nach Zahlungseingang — reine Faktenanalyse, keine Anlageberatung.

Skeena Resources: 489 Millionen Dollar liegen auf einer Mine, die noch keine Unze verkauft hat
Eigene Darstellung: Börsenlotse · Quelle: Fundamentaldaten & SEC-Berichte (40-F/6-K)

Chart

Interaktiver Kurs-Chart (TradingView).

Hinweis: reine Faktenanalyse, keine Anlageberatung und keine Aufforderung zum Kauf oder Verkauf. Angaben ohne Gewähr.

Es gibt eine Selbsttäuschung, die nichts mit Gier zu tun hat und trotzdem regelmäßig Geld kostet — nennen wir sie die Baustellen-Falle. Jeder, der schon einmal ein Haus umgebaut hat, kennt den Satz: „Im Sommer sind wir fertig." Man sagt ihn ehrlich, man glaubt ihn sogar, und man sagt ihn wieder, wenn der Sommer vorbei ist. Die Falle schnappt nicht zu, weil jemand lügt, sondern weil ein halbfertiges Werk so überzeugend aussieht: Die Mauern stehen, die Fenster sind drin — was soll da noch groß kommen? Bei Skeena Resources Limited (NYSE und TSX: SKE) steht die Baustelle im Norden von British Columbia, sie war Ende Februar 2026 zu 49 Prozent fertig, und sie hat einen Namen, der in der Branche Gewicht hat: Eskay Creek. Machen wir also einen Deal: Bevor du dem halbfertigen Bild glaubst, lesen wir gemeinsam, was Skeena selbst an die US-Börsenaufsicht SEC gemeldet hat — den Jahresbericht 40-F für 2025 vom 24. März 2026 und den Zwischenbericht zum 31. März 2026, übermittelt am 15. Mai 2026. Ein Bericht an die SEC ist unter Strafandrohung ehrlich. Und dieser erzählt von einem Budget, das gewachsen ist, von einem Sicherheitsnetz, das genau in diesem Moment gekündigt wurde, und von einem Verlust, der zu vier Fünfteln nicht aus dem Berg stammt. Am Ende entscheidest du selbst.

Was Skeena eigentlich macht — eine alte Mine, ein neues Loch

Skeena verkauft nichts. Das ist keine Zuspitzung, sondern der Befund aus dem geprüften Abschluss: Die Gewinn- und Verlustrechnung beginnt ohne Umsatzzeile, direkt mit den Aufwendungen. Der einzige Posten, den das Unternehmen in seinen eigenen Kennzahlendaten überhaupt als Erlös verschlagwortet, sind Zinserträge — 3,694 Millionen kanadische Dollar im Jahr 2024, 2,040 Millionen 2023. Wer in Datenbanken auf eine einzelne Umsatzzahl für Skeena stößt, sollte sie ignorieren; in den Berichten hat sie keine Entsprechung. Skeena ist ein Entwickler: eine Firma, die Geld einsammelt, um daraus eine Mine zu bauen, in der Hoffnung, danach etwas verkaufen zu können.

Gebaut wird an einem Ort mit Geschichte. Eskay Creek im sogenannten Golden Triangle war zwischen 1994 und 2008 eine Untertagemine und galt als eine der reichhaltigsten Gold-Silber-Lagerstätten der Welt. Was damals mit Stollen nicht wirtschaftlich zu holen war, will Skeena heute im Tagebau abbauen — also mit einem großen offenen Loch statt mit Schächten. Der Unterschied in einem Alltagsbild: Untertage ist wie ein Tunnel zum Weinkeller, Tagebau ist, als würde man den Hügel über dem Keller abtragen. Teurer im Volumen, billiger je Tonne, und nur sinnvoll, wenn das Gestein nah genug an der Oberfläche liegt.

Die Zahlen der Machbarkeitsstudie von 2023 klingen entsprechend gut: 39,843 Millionen Tonnen Reserven mit 3,6 Gramm Goldäquivalent je Tonne, macht 4,569 Millionen Unzen Goldäquivalent — davon 3,336 Millionen Unzen Gold und 87,969 Millionen Unzen Silber. Die geplanten Förderkosten liegen bei 300 US-Dollar je Unze Gold, nachdem das Silber als Nebenprodukt gutgeschrieben ist. Das wäre, wenn es so kommt, eine der billigsten Minen der Welt. Und damit ist das Spannungsfeld dieser Analyse benannt, das sich durch jedes Kapitel zieht: Der Berg ist außergewöhnlich gut — aber alles, was zwischen dir und dem Berg liegt, ist teurer geworden, während das Sicherheitsnetz kleiner wurde.

Wie die Aktie auf unseren Tisch kam

Diese Analyse beginnt nicht mit einem Treffer im hauseigenen Aktien-Scanner, sondern mit einem Formular. Am 8. Mai 2026 reichte Helikon Investments Ltd aus London bei der SEC ihr Formular 13F-HR zum Stichtag 31. März 2026 ein (Aktenzeichen 0001839497-26-000002). Ein 13F ist die Pflichtmeldung großer US-Vermögensverwalter: Wer mehr als 100 Millionen US-Dollar in US-gelisteten Aktien verwaltet, muss vierteljährlich offenlegen, was er hält. In Helikons Tabelle stehen 17 Positionen im Gesamtwert von 2.648.555.113 US-Dollar — und ganz oben, größer als jede andere, 16.462.865 Skeena-Aktien im Wert von 489.276.348 US-Dollar. Das sind 18,5 Prozent des gesamten Depots und rund 13,5 Prozent aller Skeena-Aktien.

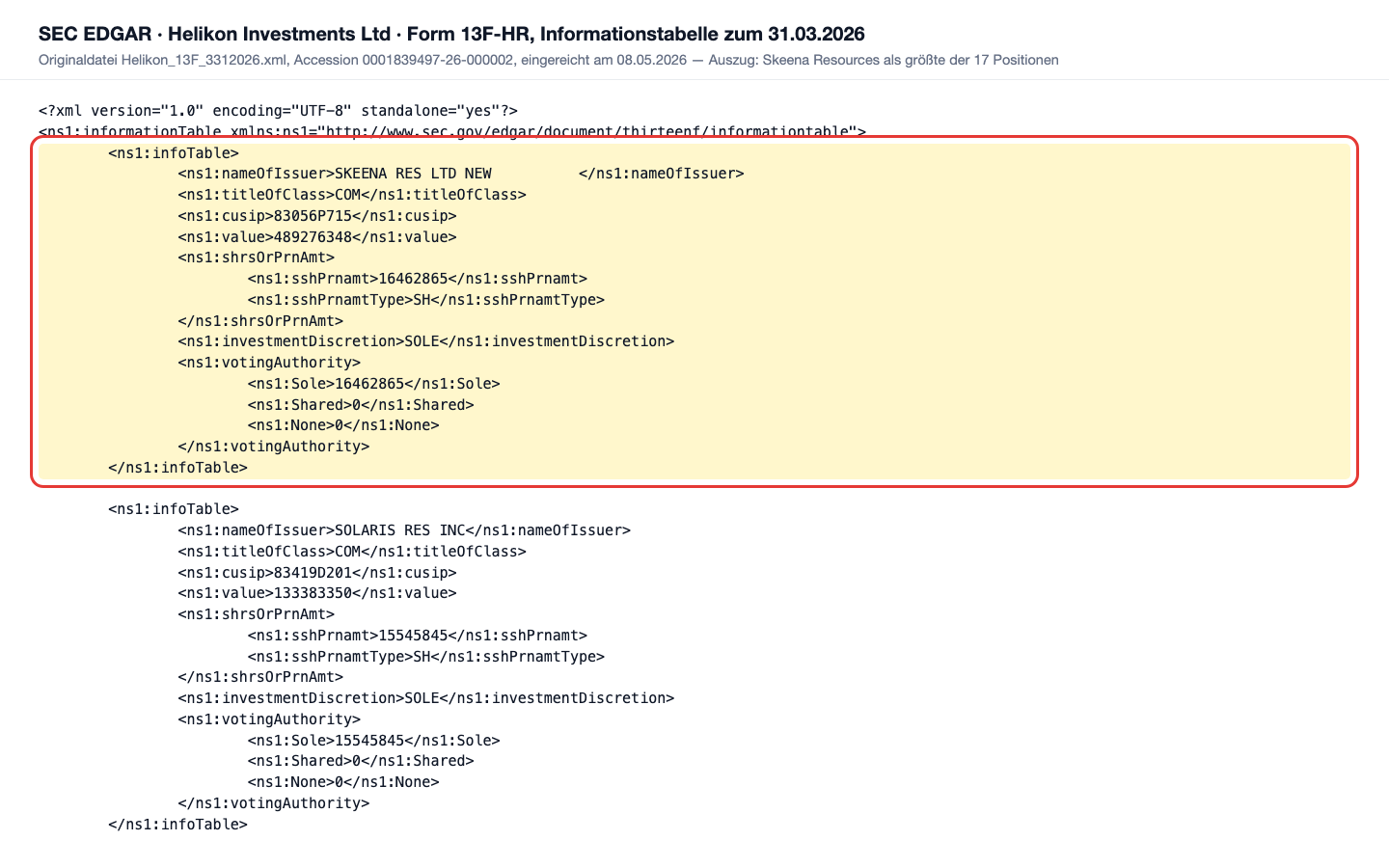

Gelb markierter Auszug aus der 13F-Informationstabelle der Helikon Investments Ltd zum 31. März 2026: SKEENA RES LTD NEW, COM, CUSIP 83056P715, Wert 489.276.348 US-Dollar, 16.462.865 Aktien, alleinige Stimmrechte.
Die größte der 17 Positionen im Original: Skeena Resources, 16.462.865 Stück, 489.276.348 US-Dollar. Quelle: 13F-HR der Helikon Investments Ltd zum 31.03.2026 (sec.gov), Hervorhebung von uns. Klick auf das Bild öffnet die volle Auflösung.

Die Bewegung über vier Stichtage ist ruhig: 14.030.111 Stück (30. Juni 2025), 16.871.819 (30. September 2025), 15.828.709 (31. Dezember 2025), 16.462.865 (31. März 2026) — im ersten Quartal 2026 also ein Zukauf von 4,0 Prozent. Das ist bemerkenswert, weil derselbe Fonds im selben Quartal kräftig umbaute: sechs komplett neue Positionen, sechs vollständige Abgänge. An Skeena hielt er fest. Rund die Hälfte des Depots steckt in Gold- und Silberwerten, ein weiteres Fünftel in lateinamerikanischen Titeln; wie ein Fremdkörper darin wirkt der Laborausrüster QIAGEN, den wir aus derselben Liste bereits durchgesehen haben.

Jetzt die Grenze, die zu jedem 13F gehört, damit aus einer Pflichtmeldung keine Legende wird: Ein 13F zeigt ausschließlich US-gelistete Long-Positionen, gemeldet mit 35 bis 45 Tagen Verzug, ohne Leerverkäufe, ohne Derivate und ohne alles, was außerhalb der USA notiert. Er ist ein Rückspiegel, kein Fahrplan. Bei Skeena wird das besonders greifbar: Der Stichtag ist der 31. März 2026 — und zehn Tage später schloss das Unternehmen die größte Finanzierung seiner Geschichte ab. Ob der Fonds danach noch dabei war, sagt das Formular nicht. Es sagt nur, was am Quartalsende im Depot lag.

Ein Wort zum Scanner, weil es zur Ehrlichkeit gehört: Skeena ist kein Titel, den unsere Filter nach vorne spülen — und bei diesem Unternehmen sind die üblichen Kennzahlen sogar teilweise unbrauchbar. Kein Kurs-Gewinn-Verhältnis, weil es keinen Gewinn gibt. Kein Kurs-Umsatz-Verhältnis, weil es keinen Umsatz gibt. Der Piotroski-Score liegt bei 3 von 9 — ein Neun-Punkte-Test der Bilanzgesundheit, bei dem kerngesunde Firmen 8 oder 9 erreichen; bei einer Firma ohne Erlöse misst er allerdings vor allem, dass keine Erlöse da sind. Die Eigenkapitalquote lag zum 31. Dezember 2025 bei 0,207 und zum 31. März 2026 nur noch bei 0,159. Und Altman-Z, NCAV und Kassenwert fehlen im Datenbestand ganz — nicht aus Nachlässigkeit, sondern weil Skeena in kanadischen Dollar bilanziert und in US-Dollar notiert; wer beides ungeprüft mischt, bekommt falsche Zahlen. Merke dir das: Ein leeres Feld ist manchmal ehrlicher als eine gefüllte Zelle.

Warum es von Skeena keinen Quartalsbericht gibt — und was das für dich heißt

Bevor wir in die Zahlen gehen, ein Punkt, den viele Anleger übersehen: Von Skeena gibt es kein 10-K und kein 10-Q. Das Unternehmen ist Kanadier und nutzt das MJDS-Verfahren, eine gegenseitige Anerkennung der Börsenaufsichten: Es berichtet nach kanadischen Regeln und reicht dasselbe Paket bei der SEC als Formular 40-F ein. Der Bericht sagt das selbst und schiebt eine Warnung hinterher:

„The Company is permitted, under a multijurisdictional disclosure system adopted by the United States, to prepare this report in accordance with Canadian disclosure requirements, which are different from those of the United States. The Company prepares its consolidated financial statements … in accordance with International Financial Reporting Standards …, and which are not comparable to financial statements of United States companies."

Übersetzung: „Das Unternehmen darf diesen Bericht unter einem von den Vereinigten Staaten übernommenen mehrstaatlichen Offenlegungssystem nach kanadischen Vorschriften erstellen, die sich von den US-amerikanischen unterscheiden. Der Konzernabschluss wird nach den International Financial Reporting Standards aufgestellt und ist mit Abschlüssen US-amerikanischer Unternehmen nicht vergleichbar."

— Skeena Resources Limited, SEC-Jahresbericht 40-F für 2025, Abschnitt „Differences in United States and Canadian Reporting Practices"

Praktisch heißt das für dich: Einmal im Jahr bekommst du ein vollständiges, von KPMG geprüftes Werk — für 2025 eingereicht am 24. März 2026, inklusive Prüfungsurteil zur internen Kontrolle. Dreimal im Jahr bekommst du ungeprüfte Zahlen als Anlage zu einem Formular 6-K, ohne Prüferdurchsicht. Dazu kommt ein zweiter Unterschied, der bei Bergbau besonders zählt: Reserven und Ressourcen werden nach der kanadischen Norm NI 43-101 ausgewiesen, nicht nach den SEC-Regeln — der Bericht schreibt ausdrücklich, dass die Angaben „may not be comparable" zu denen US-amerikanischer Gesellschaften sind. Wer Skeena mit einem US-Produzenten vergleicht, vergleicht zwei Messlatten.

Die Zahlen über die Jahre — ehrlich gewürdigt

Erst das, was wirklich beeindruckt, denn davon gibt es einiges. Der schwierigste Teil eines Minenprojekts in Kanada ist selten die Geologie, sondern die Genehmigung — und die ist durch. Im ersten Quartal 2026 wurden sämtliche wesentlichen Genehmigungen von Provinz und Bund erteilt, darunter die Genehmigung nach dem Mines Act. Das Umweltzertifikat M26-01 enthält 38 bindende Auflagen, die Bundesentscheidung sieben. Der Weg dorthin führte über eine Vereinbarung mit der Tahltan Central Government, die in Kanada ein Novum ist: Die Zustimmung der Tahltan Nation ist im Umweltzertifikat selbst verankert.

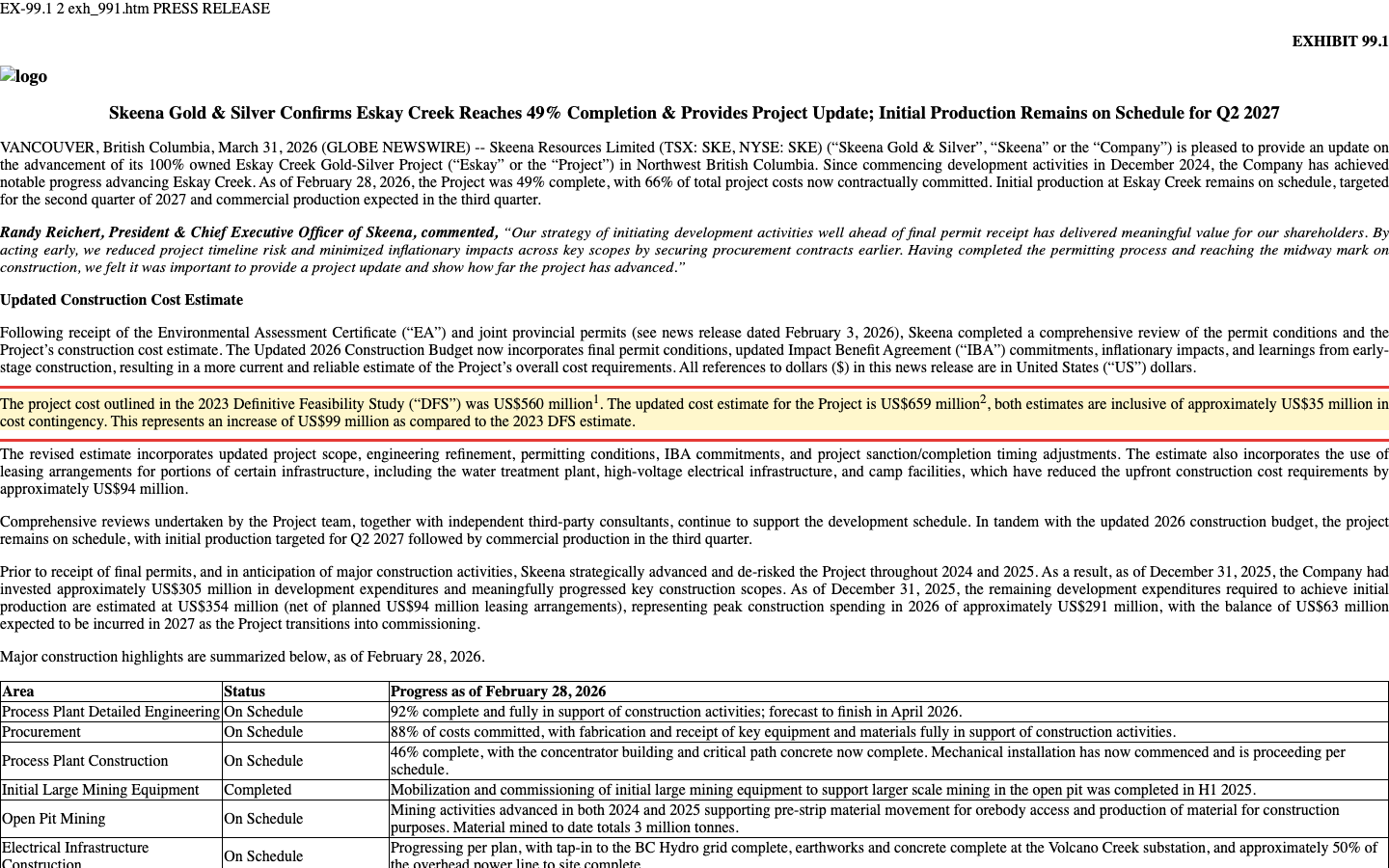

Auch am Bau ist real etwas passiert: Zum 28. Februar 2026 war das Projekt zu 49 Prozent fertig, das Detail-Engineering der Aufbereitungsanlage zu 92 Prozent, deren Bau zu 46 Prozent; 88 Prozent der Beschaffungskosten waren vertraglich gebunden, insgesamt 66 Prozent der Projektkosten. Drei Millionen Tonnen Material sind bereits bewegt, die Anbindung an das Netz von BC Hydro steht. Und die Machbarkeitsstudie von 2023 rechnet mit einem Kapitalwert nach Steuern von 1.973 Millionen kanadischen Dollar bei 42,7 Prozent interner Verzinsung und 1,2 Jahren Amortisation. Das ist, wenn es aufgeht, ein außergewöhnliches Projekt.

Nur: Bis dahin fließt Geld ausschließlich in eine Richtung. Hier ist die Kasse über die Jahre:

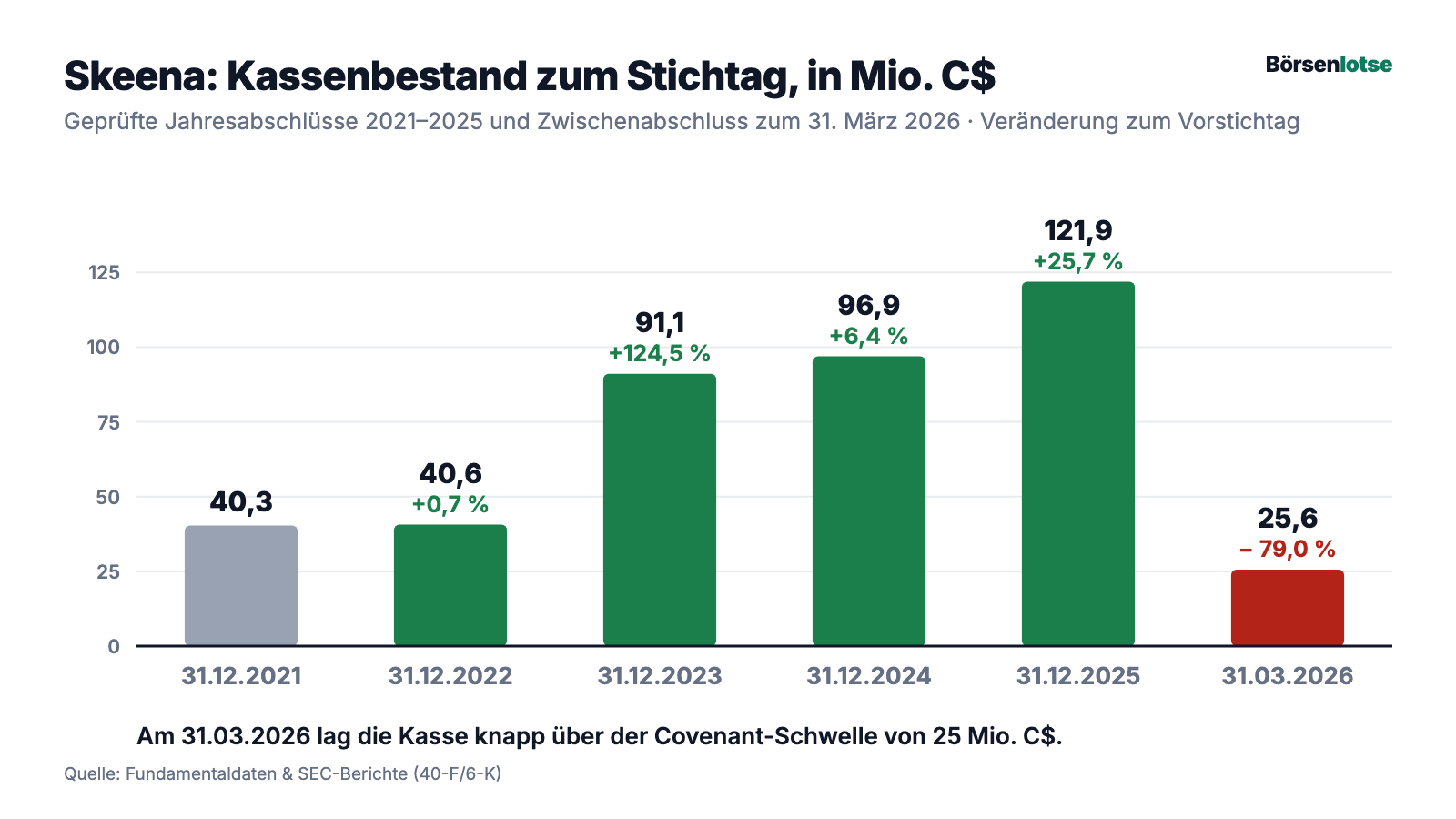

Balkendiagramm des Skeena-Kassenbestands in Millionen kanadischen Dollar: 40,3 (31.12.2021), 40,6 (31.12.2022), 91,1 (31.12.2023), 96,9 (31.12.2024), 121,9 (31.12.2025) und 25,6 zum 31.03.2026 — ein Minus von 79 Prozent im letzten Quartal.
Zum 31. März 2026 lagen noch 25,551 Millionen kanadische Dollar in der Kasse — der Kreditvertrag verlangt mindestens 25 Millionen. Zehn Tage später floss die Anleihe zu. Quelle: Fundamentaldaten & SEC-Berichte (40-F/6-K). Klick auf das Bild öffnet die volle Auflösung.

Allein im ersten Quartal 2026 flossen 77,047 Millionen kanadische Dollar in Investitionen, nach 43,902 Millionen im Vorjahresquartal. Bezahlt wurde das bisher zum größten Teil mit neuen Aktien — und das ist die zweite Kurve, die du kennen solltest:

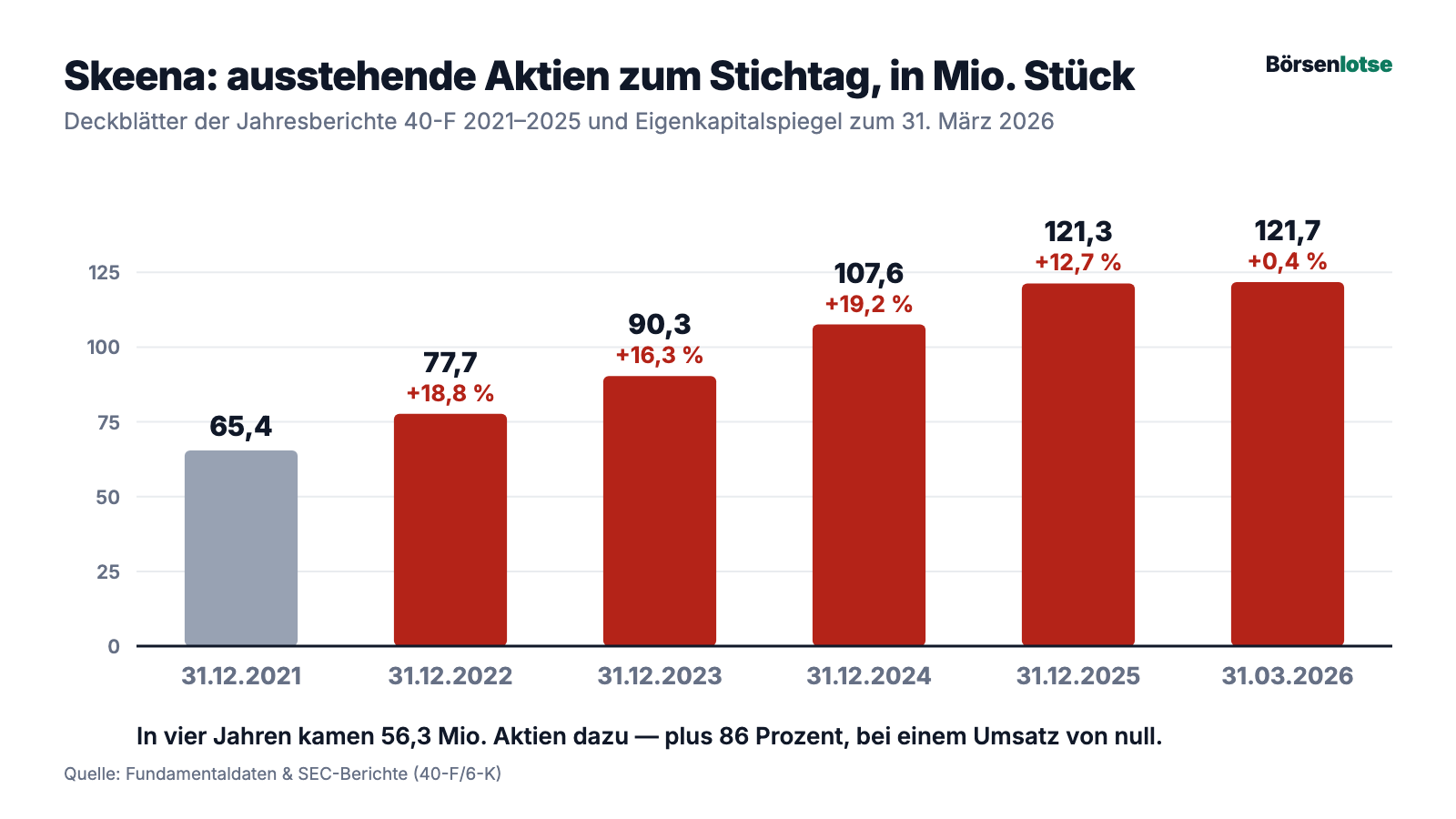

Balkendiagramm der ausstehenden Skeena-Aktien in Millionen Stück: 65,4 (31.12.2021), 77,7 (31.12.2022), 90,3 (31.12.2023), 107,6 (31.12.2024), 121,3 (31.12.2025), 121,7 (31.03.2026) — plus 86 Prozent in vier Jahren.
Verwässerung heißt: Dein Stück vom Kuchen wird kleiner, weil ständig neue Stücke abgeschnitten werden. In vier Jahren kamen 56,3 Millionen Aktien dazu. Quelle: Fundamentaldaten & SEC-Berichte (40-F/6-K). Klick auf das Bild öffnet die volle Auflösung.

Zwei Beispiele aus dem Lagebericht, damit die Größenordnung greifbar wird: Am 26. Februar 2025 platzierte Skeena 3.290.000 Aktien zu 14,70 kanadischen Dollar (48,363 Millionen), am 8. Oktober 2025 weitere 5.991.500 Aktien zu 24,00 kanadischen Dollar (143,796 Millionen). Beides floss laut Verwendungsnachweis in das allgemeine Betriebskapital. Und noch eine Zahl gehört ehrlich dazu: Der aufgelaufene Verlustvortrag stand zum 31. März 2026 bei 914,407 Millionen kanadischen Dollar — mehr, als das Unternehmen bis heute an Kapital eingesammelt hat, wäre es nicht zum Teil in der Mineralanlage aktiviert.

Was in den Berichten steht — die unbequemen Wahrheiten

Unbequeme Wahrheit Nr. 1: Das Budget ist gewachsen — und ein Teil des Wachstums ist nur verschoben

Am 31. März 2026 veröffentlichte Skeena eine aktualisierte Kostenschätzung. Der Satz, um den es geht, steht dort im Klartext:

„The project cost outlined in the 2023 Definitive Feasibility Study („DFS") was US$560 million. The updated cost estimate for the Project is US$659 million, both estimates are inclusive of approximately US$35 million in cost contingency. This represents an increase of US$99 million as compared to the 2023 DFS estimate."

Übersetzung: „Die in der endgültigen Machbarkeitsstudie 2023 ausgewiesenen Projektkosten lagen bei 560 Millionen US-Dollar. Die aktualisierte Kostenschätzung für das Projekt beträgt 659 Millionen US-Dollar; beide Schätzungen enthalten rund 35 Millionen US-Dollar Reserve für Unvorhergesehenes. Das entspricht einem Anstieg von 99 Millionen US-Dollar gegenüber der Schätzung von 2023."

— Skeena Resources Limited, Mitteilung vom 31. März 2026 (6-K, Anhang 99.1), Abschnitt „Updated Construction Cost Estimate"

Gelb markierter Absatz der Skeena-Mitteilung vom 31. März 2026: Projektkosten der Machbarkeitsstudie 2023 bei 560 Millionen US-Dollar, aktualisierte Schätzung 659 Millionen, ein Anstieg von 99 Millionen.
Die markierte Stelle im Original: aus 560 Millionen wurden 659 Millionen US-Dollar. Quelle: 6-K-Mitteilung vom 31.03.2026, Anhang 99.1 (sec.gov), Hervorhebung von uns. Klick auf das Bild öffnet die volle Auflösung.

Achtzehn Prozent mehr in zweieinhalb Jahren — in einer Zeit hoher Baupreise ist das keine Katastrophe, und Skeena erklärt die Gründe ausführlich: strengere Auflagen für die Wasseraufbereitung, Anpassungen aus dem Genehmigungsverfahren, teurere Hochspannungstechnik, ein um sechs Monate gestreckter Zeitplan. Aber im selben Absatz steht der Satz, den man zweimal lesen sollte: Die Schätzung „incorporates the use of leasing arrangements for portions of certain infrastructure, including the water treatment plant, high-voltage electrical infrastructure, and camp facilities, which have reduced the upfront construction cost requirements by approximately US$94 million" — also: Wasseraufbereitung, Hochspannungsanlagen und Camp werden nicht mehr gekauft, sondern geleast, was die Vorabkosten um rund 94 Millionen US-Dollar senkt.

Übersetzt in ein Alltagsbild: Der Umbau wurde nicht billiger, es wurde nur die Küche gemietet statt gekauft. Ohne diese Verschiebung läge der Anstieg nicht bei 99, sondern bei rund 193 Millionen US-Dollar — gut 34 Prozent. Und die Miete verschwindet nicht, sie taucht später auf: Die Leasingverbindlichkeiten in Skeenas Bilanz wuchsen von 13,533 Millionen kanadischen Dollar (Ende 2024) auf 63,084 Millionen (Ende 2025) und 48,492 Millionen langfristig plus laufender Anteil zum 31. März 2026; die vertraglichen Leasingverpflichtungen summieren sich auf 140,908 Millionen. Merke dir das: Kosten, die aus der Baurechnung verschwinden, sind selten weg — sie sind meistens nur umgezogen.

Unbequeme Wahrheit Nr. 2: Der Puffer wurde gekündigt, als das Budget stieg

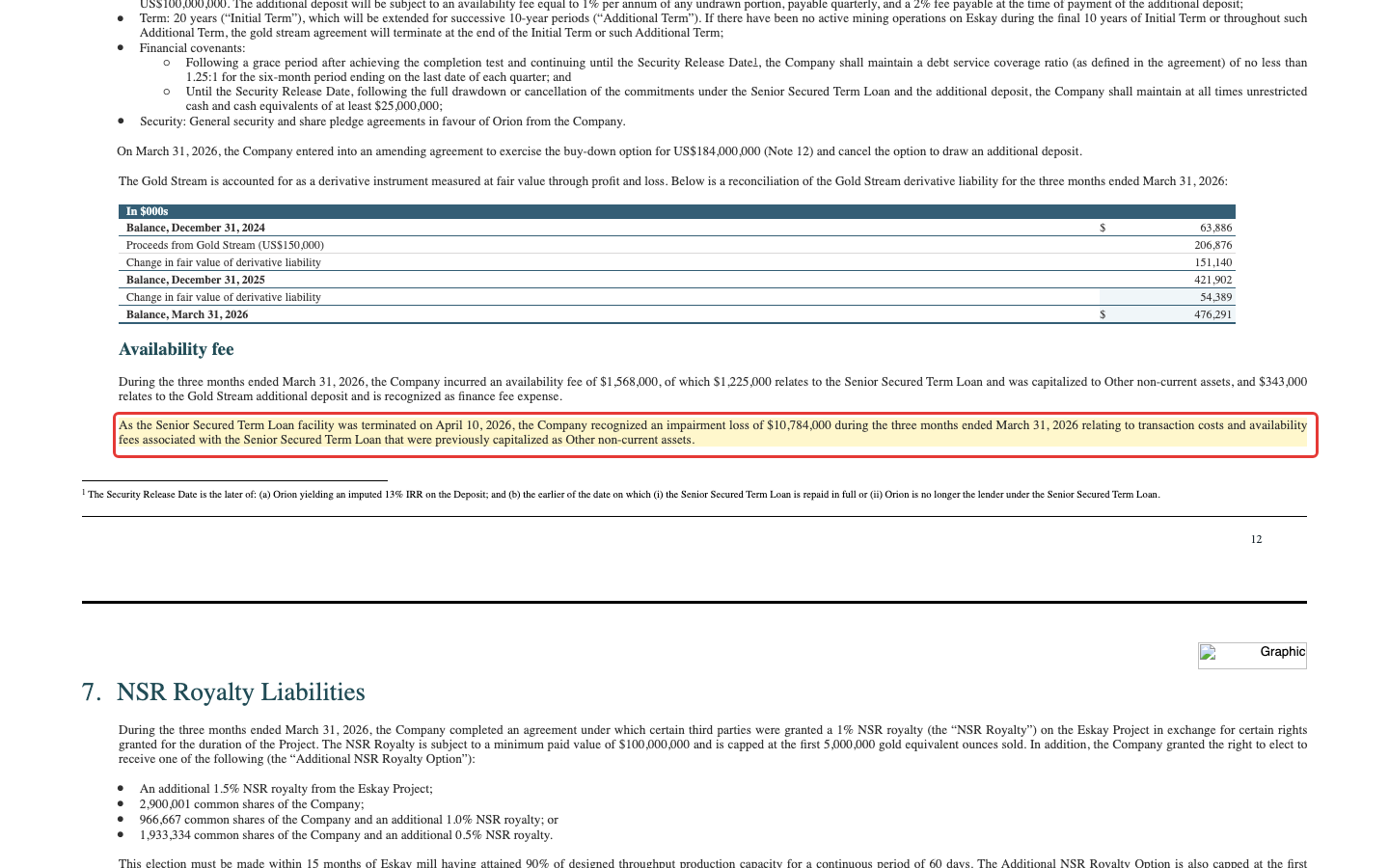

Skeena hatte für genau diesen Fall vorgesorgt. Im Finanzierungspaket mit Orion Resource Partners von Juni 2024 steckte neben dem Goldstrom ein Kreditrahmen über 350 Millionen US-Dollar und eine Fazilität über 100 Millionen US-Dollar ausdrücklich für Kostenüberschreitungen. Am selben Tag, an dem die neue Kostenschätzung veröffentlicht wurde, wurde beides beerdigt:

„On March 31, 2026, the Company entered into an amending agreement to exercise the buy-down option for US$184,000,000 … and cancel the option to draw an additional deposit."

Übersetzung: „Am 31. März 2026 schloss das Unternehmen eine Änderungsvereinbarung, um das Rückkaufrecht für 184.000.000 US-Dollar auszuüben und die Option auf eine zusätzliche Einlage zu streichen."

— Skeena Resources Limited, Zwischenabschluss zum 31. März 2026 (6-K vom 15. Mai 2026), Note 6 „Project Financing Package"

Die Mitteilung vom selben Tag ist noch deutlicher: Die Änderungen umfassen „the termination of the availability of the stream cost over-run facility", und der Kreditrahmen über 350 Millionen wurde gekündigt. An ihre Stelle trat am 10. April 2026 eine Anleihe über 750 Millionen US-Dollar zu 8,500 Prozent, fällig am 1. April 2031, zwei Jahre lang nicht vorzeitig kündbar. Davon gingen 184 Millionen in den Rückkauf des Goldstroms, 94,208 Millionen in eine Zinsreserve für die ersten drei Halbjahreszinsen und rund 471,8 Millionen auf ein Auszahlungskonto für den Restbau, allgemeine Unternehmenszwecke und die Emissionskosten.

Rechne kurz mit: 63,75 Millionen US-Dollar Zinsen im Jahr für ein Unternehmen ohne Einnahmen. Die Zinsreserve deckt genau 18 Monate. Danach — nach dem Halbjahresrhythmus der Anleihe also ab dem 1. April 2028 — muss das Geld aus der Mine kommen oder aus der Kasse. Erste Produktion ist für das zweite Quartal 2027 angekündigt, kommerzielle Produktion für das dritte. Zwischen dem geplanten Produktionsstart und dem ersten selbst zu zahlenden Zinstermin liegen also drei Quartale Sicherheitsabstand. Kein üppiger Puffer für ein Bauvorhaben, dessen Budget gerade um 18 Prozent gestiegen ist — und dessen ausdrücklicher Puffer für genau diesen Fall gestrichen wurde.

Gelb markierter Absatz im Skeena-Zwischenabschluss zum 31. März 2026: Weil der besicherte Kreditrahmen am 10. April 2026 gekündigt wurde, wurde eine Wertberichtigung von 10.784.000 kanadischen Dollar auf Transaktionskosten und Bereitstellungsgebühren erfasst. Darüber die Überleitung der Goldstrom-Verbindlichkeit auf 476.291.
Die markierte Stelle im Original: 10,784 Millionen kanadische Dollar abgeschrieben für einen Kredit, der nie gezogen wurde. Darüber die Überleitung des Goldstroms auf 476,291 Millionen. Quelle: Zwischenabschluss zum 31.03.2026, 6-K-Anhang 99.2 (sec.gov), Hervorhebung von uns. Klick auf das Bild öffnet die volle Auflösung.

Unbequeme Wahrheit Nr. 3: Der Verlust entsteht nicht im Berg, sondern im Vertrag

Skeena wies für 2025 einen Verlust von 182,841 Millionen kanadischen Dollar aus (1,59 je Aktie), nach 151,939 Millionen im Jahr davor. Wer daraus auf ein teures Bauprogramm schließt, liegt falsch: Der größte Einzelposten in dieser Rechnung ist 151,140 Millionen aus der Neubewertung des Goldstroms83 Prozent des Jahresverlusts. Im ersten Quartal 2026 wiederholt sich das Muster: 54,389 von 104,457 Millionen, also 52 Prozent.

Der Mechanismus dahinter ist so einfach wie unangenehm. Skeena hat 200 Millionen US-Dollar dafür bekommen, dass es später 10,55 Prozent seiner Goldproduktion für 10 Prozent des Marktpreises abgibt. Diese Verpflichtung wird als Derivat bewertet: Steigt der Goldpreis, wird das versprochene Gold wertvoller — und die Verpflichtung teurer. Aus 63,886 Millionen kanadischen Dollar (Ende 2024) wurden so 476,291 Millionen zum 31. März 2026. Für einen Zufluss von 200 Millionen US-Dollar. Das ist der Preis dafür, dass Skeena 2024 kein anderes Geld bekam — und zugleich der Grund, warum ein steigender Goldpreis in dieser Bilanz zunächst als Verlust erscheint.

Genau deshalb wurden zwei Drittel davon zurückgekauft, für 184 Millionen US-Dollar. Das Rückkaufrecht war im Vertrag von Anfang an vorgesehen — zum anteiligen Einlagebetrag plus einer kalkulatorischen Verzinsung von 18 Prozent. Zwei Drittel der 200 Millionen wären 133,3 Millionen gewesen; gezahlt wurden 184. Der Aufschlag von rund 50,7 Millionen US-Dollar ist der Preis der Eile von 2024. Wie teuer Vorfinanzierung für einen Produzenten ohne Alternativen wird, haben wir in ähnlicher Form schon bei TRX Gold gesehen — dort war es die Verwässerung, hier ist es der Strom.

Unbequeme Wahrheit Nr. 4: Vom Berg ist schon viel vergeben, bevor die erste Unze verkauft ist

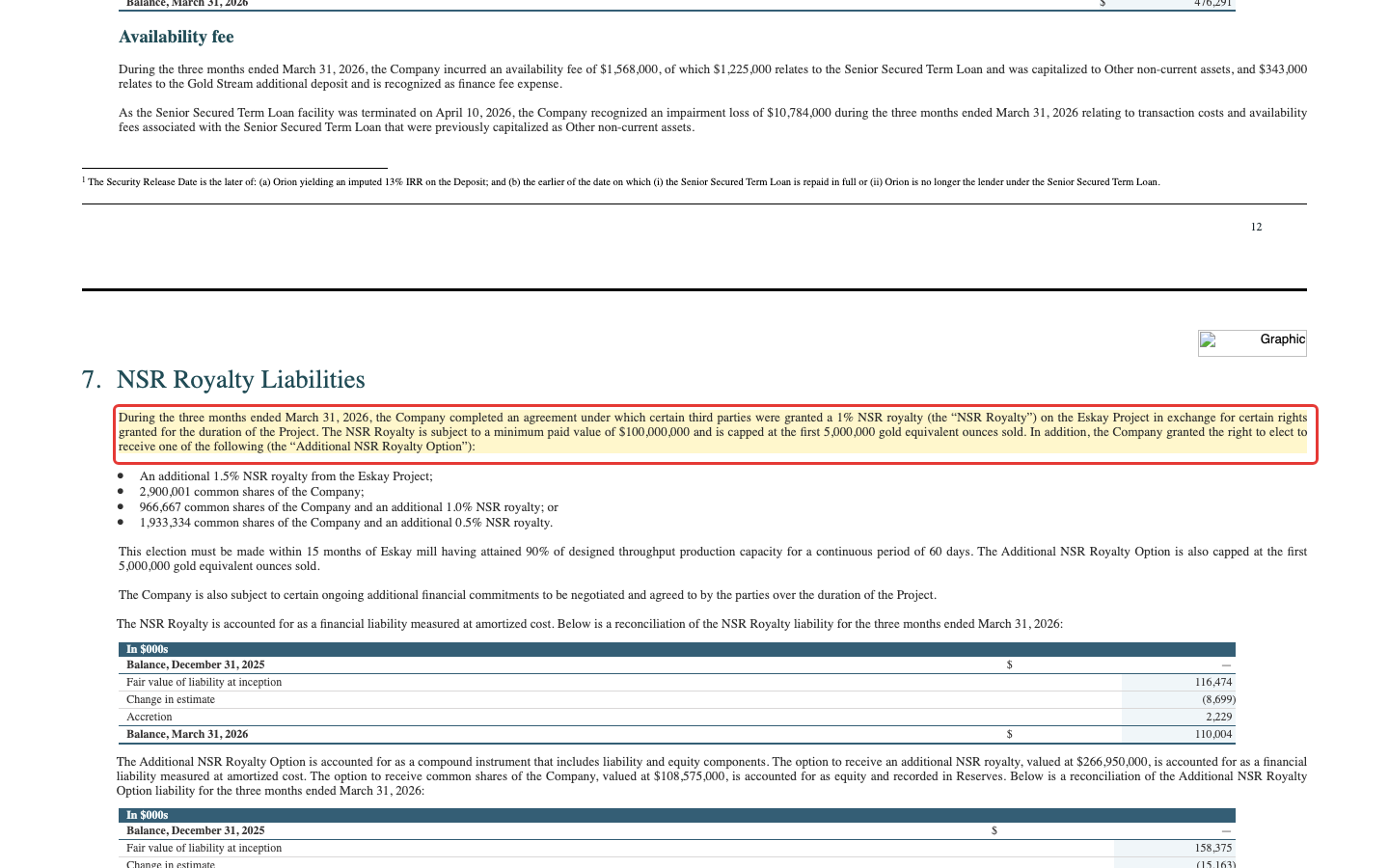

Eine Lizenzgebühr auf den Nettoerlös — im Fachjargon NSR-Royalty — ist ein Anteil vom Umsatz, der abgeht, bevor irgendjemand Kosten abzieht. Auf Eskay Creek liegen davon inzwischen mehrere Schichten. Franco-Nevada hält 2,5 Prozent, gekauft in zwei Schritten für 27 Millionen (Dezember 2022) und 56 Millionen kanadische Dollar (Dezember 2023). Triple Flag hält 0,5 Prozent, ursprünglich von Barrick. Und im ersten Quartal 2026 kam eine weitere Schicht dazu:

„During the three months ended March 31, 2026, the Company completed an agreement under which certain third parties were granted a 1% NSR royalty … on the Eskay Project in exchange for certain rights granted for the duration of the Project. The NSR Royalty is subject to a minimum paid value of $100,000,000 and is capped at the first 5,000,000 gold equivalent ounces sold."

Übersetzung: „In den drei Monaten bis zum 31. März 2026 schloss das Unternehmen eine Vereinbarung ab, mit der bestimmten Dritten eine Lizenzgebühr von 1 Prozent auf den Nettoerlös des Eskay-Projekts eingeräumt wurde — im Gegenzug für bestimmte, für die Dauer des Projekts gewährte Rechte. Die Lizenzgebühr hat einen Mindestwert von 100.000.000 Dollar und ist auf die ersten 5.000.000 verkauften Goldäquivalent-Unzen begrenzt."

— Skeena Resources Limited, Zwischenabschluss zum 31. März 2026 (6-K vom 15. Mai 2026), Note 7 „NSR Royalty Liabilities"

Gelb markierter Absatz im Skeena-Zwischenabschluss zum 31. März 2026, Note 7: eine Lizenzgebühr von 1 Prozent mit Mindestwert 100 Millionen Dollar, gedeckelt auf 5 Millionen Goldäquivalent-Unzen, plus ein Wahlrecht auf 1,5 Prozent mehr oder 2.900.001 Aktien; darunter die Überleitungstabelle der Verbindlichkeit auf 110.004.
Die markierte Stelle im Original — darunter die vier Varianten des Wahlrechts und die Überleitung der Verbindlichkeit. Quelle: Zwischenabschluss zum 31.03.2026, 6-K-Anhang 99.2 (sec.gov), Hervorhebung von uns. Klick auf das Bild öffnet die volle Auflösung.

Dazu gehört ein Wahlrecht der Gegenseite: zusätzlich 1,5 Prozent Lizenzgebühr, oder 2.900.001 Skeena-Aktien, oder eine von zwei Mischformen — zu entscheiden binnen 15 Monaten, nachdem die Mühle 60 Tage am Stück 90 Prozent ihrer Auslegungskapazität erreicht hat. Bezahlt wurde dafür kein Bargeld, gebucht wurde trotzdem: 116,474 Millionen kanadische Dollar Lizenzverbindlichkeit, 266,950 Millionen Optionsverbindlichkeit und 108,575 Millionen im Eigenkapital — zusammen rund 492 Millionen kanadische Dollar, aktiviert auf die Mineralanlage. Das ist der Hauptgrund, warum die Bilanzsumme in einem einzigen Quartal von 770,2 auf 1.131,9 Millionen sprang.

Und jetzt der Punkt, der für die Bewertung zählt. Die Wirtschaftlichkeitsrechnung der Machbarkeitsstudie von 2023 — jene Rechnung, aus der der Kapitalwert von 1.973 Millionen kanadischen Dollar stammt — unterstellt eine Lizenzbelastung von 2 Prozent. Der technische Bericht sagt sogar ausdrücklich, dass die im Dezember 2023 an Franco-Nevada verkaufte 1,0-Prozent-Gebühr „is not included in the economic analysis in Section 22". Tatsächlich liegen heute 4 Prozent auf den Reserven, mit dem Wahlrecht bis zu 5,5 Prozent. Wer den Kapitalwert von 2023 als Anker benutzt, rechnet mit der halben Lizenzlast.

Bewertung: Größenordnung statt Tageskurs

Für eine evergreen-taugliche Einordnung brauchen wir einen datierten Anker statt eines Tageskurses — und den liefert das Formular vom Anfang. Aus 489.276.348 US-Dollar für 16.462.865 Aktien ergibt sich zum Stichtag 31. März 2026 ein rechnerischer Kurs von rund 29,72 US-Dollar je Aktie. Bei den zu diesem Zeitpunkt ausstehenden 121.740.295 Aktien entspricht das einem Börsenwert in der Größenordnung von 3,6 Milliarden US-Dollar — umgerechnet zum Jahresendkurs 2025 (1 kanadischer Dollar = 0,7296 US-Dollar) rund 4,96 Milliarden kanadische Dollar.

Weil es weder Gewinn noch Umsatz gibt, helfen die üblichen Vielfachen nicht. Drei andere Größen ordnen den Preis ein:

  • Je Unze in der Reserve: 3,6 Milliarden US-Dollar auf 3,336 Millionen Unzen Gold sind rund 1.084 US-Dollar je Unze; auf Goldäquivalent-Basis (4,569 Millionen Unzen) rund 792 US-Dollar. Und diese Unzen liegen noch im Berg.
  • Gegen den eigenen Kapitalwert: Die Machbarkeitsstudie von 2023 kommt auf 1.973 Millionen kanadische Dollar nach Steuern. Der Börsenwert liegt bei rund dem 2,5-Fachen davon. Der Markt bezahlt also nicht das Modell, sondern eine deutlich optimistischere Fortschreibung.
  • Gegen die Annahmen des Modells: Die Reserven sind mit 1.800 US-Dollar je Unze Gold und 23 US-Dollar je Unze Silber gerechnet, die Wirtschaftlichkeit mit 2 Prozent Lizenzgebühr und einem Baubudget, das inzwischen um 18 Prozent höher liegt.

Fair ist der Hinweis, dass Skeena an genau dieser Stelle nachliefert: Ende 2025 begann die Arbeit an einem aktualisierten technischen Bericht, der höhere Gold- und Silberpreise, verbesserte Böschungsparameter und Material aus dem benachbarten Snip-Projekt einrechnen soll; die Veröffentlichung ist für Ende 2026 angekündigt. Bis dahin ist die öffentlich belastbare Rechenbasis die von 2023. Alle Bewertungsangaben mit Datenstand 24. Juli 2026; Analysen sind evergreen, Tageskurse sind kein Kaufargument.

Chancen und Risiken auf einen Blick

Was für Skeena spricht:

  • Ein außergewöhnlicher Rohstoff: 39,843 Millionen Tonnen Reserven mit 3,6 Gramm Goldäquivalent je Tonne (4,569 Millionen Unzen, davon 3,336 Millionen Unzen Gold und 87,969 Millionen Unzen Silber) — mit geplanten Förderkosten von 300 US-Dollar je Unze Gold nach Silber-Gutschrift eine der billigsten geplanten Minen weltweit.
  • Der schwierigste Teil ist geschafft: Sämtliche wesentlichen Genehmigungen von Provinz und Bund wurden im ersten Quartal 2026 erteilt, die Zustimmung der Tahltan Nation ist im Umweltzertifikat M26-01 verankert — in Kanada ein Präzedenzfall.
  • Der Bau läuft und ist weit gebunden: 49 Prozent Fertigstellung zum 28. Februar 2026, 88 Prozent der Beschaffungskosten und 66 Prozent der Projektkosten vertraglich fixiert, drei Millionen Tonnen Material bewegt, Netzanbindung an BC Hydro hergestellt.
  • Durchfinanziert bis zur Produktion: Nach der Anleihe über 750 Millionen US-Dollar stehen rund 471,8 Millionen auf einem Auszahlungskonto für Bau, allgemeine Zwecke und Emissionskosten, während die Restinvestitionen bis zur Erstproduktion mit 354 Millionen angegeben sind; die ersten drei Halbjahreszinsen sind mit 94,208 Millionen vorfinanziert.
  • Die Rechenbasis wird erneuert: Ein aktualisierter technischer Bericht mit höheren Metallpreisen, besseren Böschungsparametern und Snip-Material ist für Ende 2026 angekündigt und soll Produktionsprofil und Laufzeit verbessern.

Was dagegen spricht:

  • Kein Umsatz, kein Gewinn, keine Produktion: Die Erfolgsrechnung beginnt ohne Erlöszeile; 182,841 Millionen kanadische Dollar Verlust 2025 und 104,457 Millionen allein im ersten Quartal 2026, bei einer Eigenkapitalquote, die von 0,207 auf 0,159 gefallen ist.
  • Das Budget ist um 99 auf 659 Millionen US-Dollar gestiegen — und darin stecken bereits rund 94 Millionen, die nur durch Leasing aus den Vorabkosten verschwunden sind; ohne diesen Effekt läge der Anstieg bei rund 193 Millionen.
  • Der ausdrückliche Puffer für Kostenüberschreitungen über 100 Millionen US-Dollar wurde am 31. März 2026 gekündigt, ebenso der nie gezogene Kreditrahmen über 350 Millionen — für den 10,784 Millionen kanadische Dollar bereits gezahlter Kosten abgeschrieben werden mussten.
  • Feste Zinslast ohne Einnahmen: 63,75 Millionen US-Dollar jährlich aus der 8,5-Prozent-Anleihe, vorfinanziert nur für 18 Monate; der erste selbst zu zahlende Zinstermin liegt nach dem Halbjahresrhythmus am 1. April 2028, drei Quartale nach dem geplanten Beginn der kommerziellen Produktion.
  • Vorbelastung der Produktion: rund 3,5 Prozent des Goldes gehen weiterhin an den Goldstrom, dazu 4 Prozent Lizenzgebühren auf den Nettoerlös (Wahlrecht bis 5,5 Prozent) — gegenüber 2 Prozent in der Wirtschaftlichkeitsrechnung von 2023. Dazu 86 Prozent mehr Aktien als Ende 2021.

Ein menschliches Fazit

Zurück zur Baustellen-Falle vom Anfang. Ihr Kern ist nicht, dass die Baustelle eine Täuschung wäre — Eskay Creek ist real, genehmigt, zur Hälfte gebaut, und der Rohstoff darin ist außergewöhnlich. Ihr Kern ist, dass ein halbfertiges Werk eine Frage beantwortet, die du gar nicht gestellt hast. Es zeigt dir, dass jemand vorankommt. Es zeigt dir nicht, was der Rest kostet, wer davon wie viel bekommt und was passiert, wenn es länger dauert. Diese drei Antworten stehen nicht auf der Baustelle, sondern in den Berichten: Das Budget ist um 99 Millionen US-Dollar gestiegen, und rund 94 Millionen weiterer Kosten sind in Mietverträge gewandert statt zu verschwinden. Der Puffer für genau diesen Fall wurde gestrichen, als er gebraucht wurde. Vom Gold gehen künftig rund 3,5 Prozent an einen Streaming-Partner und 4 bis 5,5 Prozent an Lizenzinhaber, während die Modellrechnung mit 2 Prozent kalkuliert. Und der Londoner Fonds, der hier seine größte Einzelposition hält, hat all das gewusst oder in Kauf genommen — sein Formular sagt nur, dass er im ersten Quartal 2026 nachgekauft hat, nicht warum und nicht, ob er noch dabei ist. Die ehrliche Frage an dich lautet deshalb nicht „Ist Eskay Creek eine gute Mine?" — danach sieht es aus. Sondern: Bist du bereit, das Fertigstellungsrisiko eines Bauvorhabens zu tragen, dessen Sicherheitsnetz gerade eingerollt wurde, und dafür heute das Zweieinhalbfache des Wertes zu zahlen, den die eigene Studie ausrechnet? Wenn ja, hast du eine These. Wenn nein, hattest du ein Bild. Was du daraus machst, ist deine Entscheidung. Und das ist auch gut so.

Quellen

Alle in dieser Analyse verwendeten Originaldokumente — zum Selbst-Nachlesen:

Transparenz & Disclaimer: Diese Analyse ist eine journalistische Einordnung öffentlich zugänglicher Informationen und keine Anlageberatung, keine Finanzanalyse im aufsichtsrechtlichen Sinn und keine Aufforderung zum Kauf oder Verkauf von Wertpapieren. Aktien-Investments sind mit erheblichen Risiken bis hin zum Totalverlust verbunden. Alle Angaben ohne Gewähr; Stand der Daten ist jeweils im Text vermerkt. Der Autor hält zum Zeitpunkt der Veröffentlichung keine Position in Skeena-Aktien.

Unser Fazit auf einen Blick

Lagerstätte & Projektqualität positiv
Eskay Creek ist außergewöhnlich: 39,843 Millionen Tonnen Reserven mit 3,6 Gramm Goldäquivalent je Tonne — 4,569 Millionen Unzen Goldäquivalent, darunter 87,969 Millionen Unzen Silber. Die Machbarkeitsstudie von 2023 rechnet mit Förderkosten von 300 US-Dollar je Unze Gold nach Silber-Gutschrift, einem Kapitalwert nach Steuern von 1.973 Millionen kanadischen Dollar und 1,2 Jahren Amortisation.
Genehmigungen & Baufortschritt positiv
Der riskanteste Teil eines kanadischen Minenprojekts ist erledigt: Im ersten Quartal 2026 wurden sämtliche wesentlichen Genehmigungen von Provinz und Bund erteilt, die Zustimmung der Tahltan Nation ist im Umweltzertifikat M26-01 verankert. Zum 28. Februar 2026 waren 49 Prozent gebaut, 88 Prozent der Beschaffungskosten und 66 Prozent der Projektkosten vertraglich gebunden.
Kostenentwicklung negativ
Die Kostenschätzung stieg von 560 auf 659 Millionen US-Dollar (plus 99 Millionen, rund 18 Prozent) — und darin steckt bereits eine Entlastung von rund 94 Millionen, weil Wasseraufbereitung, Hochspannungsanlagen und Camp geleast statt gekauft werden. Ohne diese Verschiebung läge der Anstieg bei rund 193 Millionen. Gleichzeitig wurde am 31. März 2026 die Fazilität über 100 Millionen US-Dollar für genau solche Überschreitungen gekündigt.
Finanzierung & Bilanz negativ
Feste Zinslast ohne Einnahmen: 63,75 Millionen US-Dollar jährlich aus der Anleihe über 750 Millionen zu 8,5 Prozent, vorfinanziert nur bis zum Herbst 2027. Die Eigenkapitalquote fiel von 0,207 (31. Dezember 2025) auf 0,159 (31. März 2026), die Kasse von 121,889 auf 25,551 Millionen kanadische Dollar — knapp über dem vertraglichen Mindestbestand von 25 Millionen. Für den nie gezogenen Kreditrahmen mussten 10,784 Millionen abgeschrieben werden.
Ansprüche Dritter & Verwässerung negativ
Von der künftigen Produktion ist viel vergeben: rund 3,5 Prozent des Goldes über den Reststrom zum Preis von 10 Prozent des Marktwerts, dazu 4 Prozent Lizenzgebühren auf den Nettoerlös mit einem Wahlrecht auf bis zu 5,5 Prozent — gegenüber 2 Prozent in der Wirtschaftlichkeitsrechnung von 2023. Die Aktienzahl stieg von 65,392 Millionen (Ende 2021) auf 121,740 Millionen (31. März 2026), und das Wahlrecht kann weitere 2.900.001 Aktien auslösen.

Skeena ist die Baustellen-Falle in Reinform: ein tatsächlich außergewöhnliches Projekt — 4,569 Millionen Unzen Goldäquivalent, geplante Förderkosten von 300 US-Dollar je Unze, alle Genehmigungen erteilt, 49 Prozent gebaut — dessen Weg zur ersten Unze teurer und enger geworden ist. Das Budget stieg von 560 auf 659 Millionen US-Dollar, und rund 94 Millionen weitere Kosten wurden nur in Leasingverträge verschoben. Der 100-Millionen-Puffer für Kostenüberschreitungen wurde am 31. März 2026 gekündigt, die Finanzierung läuft jetzt über eine Anleihe zu 8,5 Prozent mit 63,75 Millionen US-Dollar Jahreszins bei null Umsatz. Vom Jahresverlust 2025 über 182,841 Millionen kanadische Dollar stammen 83 Prozent aus der Neubewertung des Goldstroms. Keine Anlageberatung.

Was unsere Einordnung bedeutet

Wenn Du die Aktie nicht hast
Die belegten Risiken überwiegen aus unserer Sicht deutlich — wir sehen keine Grundlage für einen Einstieg.
Wenn Du sie im Depot hast
Die Befunde sind aus unserer Sicht gewichtig genug, das eigene Engagement kritisch zu hinterfragen.

Journalistische Einschätzung der Redaktion zum Analysezeitpunkt auf Basis öffentlicher Quellen — keine Anlageberatung und keine Aufforderung zum Kauf oder Verkauf. Deine persönlichen Umstände (Anlageziele, Risikotragfähigkeit, Steuern) können dabei nicht berücksichtigt werden. Was unsere Kategorien bedeuten, wie Urteile entstehen und welche Interessenkonflikte bestehen →
